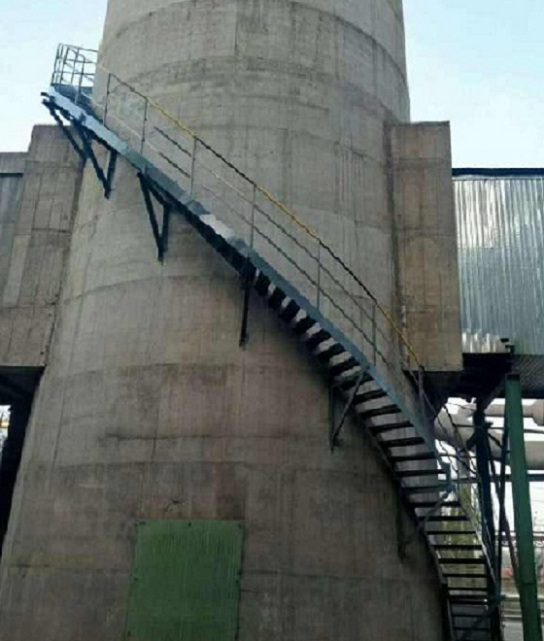

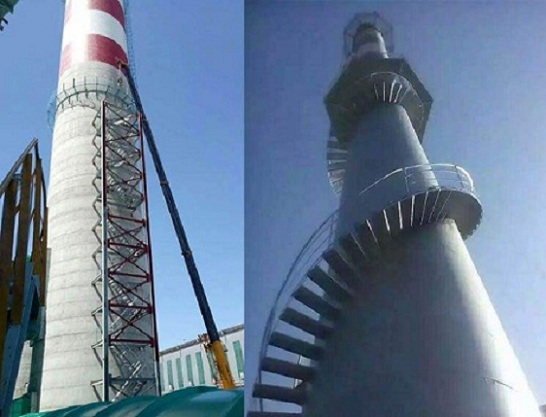

宜昌煙囪安裝檢測平臺 轉梯-技術特別
發布日期:2021-09-14 人氣:685 欄目:新聞中心
宜昌煙囪安裝檢測平臺 轉梯-技術特別
煙囪檢測平臺操作平臺制作安裝防腐施工方案:
一、工程概述:
為了便于監測燃煤鍋爐煙氣排放情況,公司決定在其120米煙囪高度正負零向上30米處(即H=30m)安裝煙氣在線檢測平臺一座及之字梯30米并在平臺上方沿筒壁打檢測孔洞6個。根據雙方觀察現場,結合本公司多年來的施工技術及經驗現提出如下施工方案。
施工順序→鋼構件加工成型、防腐→安裝平臺→支架焊接→安裝之字梯→欄桿焊接→煙囪外壁刷色環及寫字→平臺及之字梯整體防腐。
二、平臺施工措施:1、平臺制作:用70×70×7角鋼作托架及支撐,主間距為800mm;平臺中間為φ16的圓鋼;欄桿豎筋為60×60×6的角鋼;上邊框采用50×50×5的角鋼,框中間用40×4扁鐵。平臺鋼構件制作完成后涂刷防銹底漆一遍。
2、平臺安裝:根據煙囪外壁的尺寸用φ20×20的膨脹螺絲在安裝平臺的地方先安裝上下三角支撐點(作為平臺的固定點),三角支撐占間距為1000mm;然后將托架和支撐組成,構件按等份(800mm)從爬梯兩側開始垂直焊接安裝,使之形成一連體平臺底座;最后在平臺底座外側焊接欄桿和上邊框,并在底座鋪上踏步板(由φ16的圓鋼焊成),這樣就形成一整座平臺。
三.煙囪折梯安裝施工措施:
1、整座折字梯由六層扶梯、轉身平臺六座、每層踏步梯22節、欄桿等組成,每個轉身平臺伸出兩根槽鋼與煙囪筒壁相連,焊接前在每個法蘭上用鉆頭打孔,并配備4根緊固膨脹螺絲緊固在煙囪外壁上。
2、轉身平臺安裝:將轉身平臺的托架與支撐在立柱上焊接牢固,焊接其它托架及支撐,形成轉身平臺。
3、平臺扶梯整體防腐:油漆調配嚴格按油漆涂料《使用指南》和產品使用說明書規定標準指數指配制,配漆、調漆必須由專業人員進行,認真閱讀、弄清、弄懂產品說明書,嚴格配比比例,掌握好調漆濃度。調漆必須使用專用容器、專用工具,調漆量應嚴格跟蹤當日的施工用量,當日調漆當日用完。施工完的油漆表面不得出現針孔、裂紋、脫落、漏涂。涂膜光滑平整,不準有流淌、刮痕、翹皮。涂刷油漆每道間隔時間不少于12小時,經甲方代表同意后方可實施下道油漆工序,油漆表面要求色調一致,涂刷均勻,不得漏涂,無流掛現象。
4、踏步梯安裝:轉身平臺安裝完畢,接設計在上下兩個平臺之間先進行扶梯兩側主墻板(鋼板)進行連接焊接,接著進行踏步板焊接,最后在踏步扶梯外側焊接欄桿和上邊框,這樣就形成一整座踏步扶梯。
