煙囪安裝爬梯施工方案及技術要求
發布日期:2020-12-26 人氣:659 欄目:新聞中心
煙囪安裝爬梯施工方案及技術要求
一、作業方法和內容
1、鋼絲繩承載計算:鋼爬梯的每節最大重量0.2T;
鋼絲繩Ф13.8mm承重為5T;
安全系數為:5÷0.2=25>5;
證明鋼絲繩滿足承載要求;
2、卷揚機承載計算:鋼爬梯的每節最大重量0.2T,鋼絲繩Ф13.8mm重量為0.15T;合計:0.35T.、3T卷揚機的安全系數為3÷0.35=8.57>5;證明3T卷揚機滿足承載要求;
3、機械安裝:根據現場布置情況,決定沿1#、2#冷卻塔上塔爬梯中心線位置,距池壁約20米處設置一臺3噸卷揚機。并設置施工防護棚。鋼絲繩采用Ф13.8mm,長度共計不得小于350米。將施工用鋼絲繩,用直線電梯運至1#、2#冷卻塔塔頂,從塔頂將鋼絲繩一端放至地面進行安裝。另一端臨時固定在塔頂部。
安裝時,共計使用兩個3噸滑輪。其中一個固定在卷揚機相對應的兩個人字柱中間,并將鋼絲繩穿繞滑輪;另一個滑輪,通過塔頂頂部的平臺檢修孔,將滑輪吊在平臺下,并同樣將鋼絲繩穿繞滑輪。同時,鋼絲繩上端加配相應的配重。
4、安裝前構件檢查:安裝前首先要檢查桿件的鍍鋅情況,如發現桿件表面的有漏鍍或表面起鼓等現象的要禁止用于工程中,并及時通知工地專工及現場領導,確定進行重新處理。
5、構件的清點及地面預拼裝:煙囪安裝爬梯前,在地面進行盤點,各類構件按編號分開,順序排整,每個件的上下端分清,重點檢查隨帶小附件是否齊全,并校核螺栓孔是否對得上,穿螺栓是否順利,如果局部不順利可用圓銼將螺栓孔銼一下。每節構件上應附帶的螺栓、支腿在地面進行預拼裝無誤后,用鐵線綁扎好,用3T卷揚機把構件吊送到指定的位置。

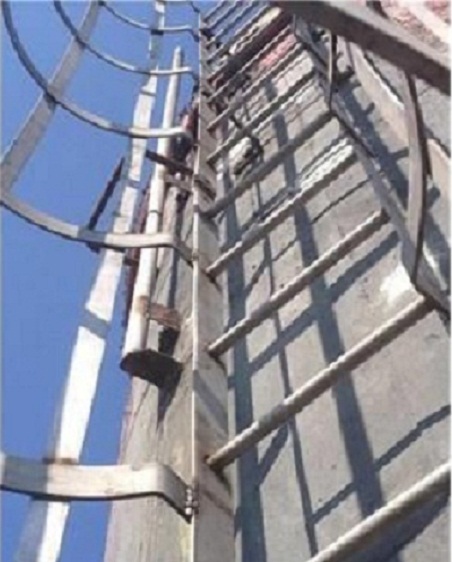

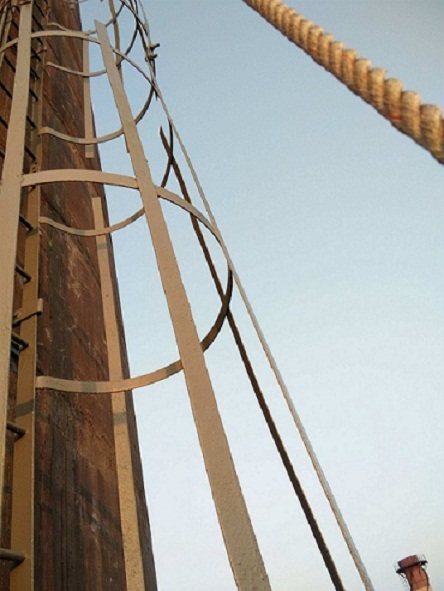

6、爬梯安裝:爬梯安裝前要對風筒上的預埋暗榫進行清理,要將暗榫里邊的棉紗和黃油清理出來,并用M30的螺栓預先擰一下,直到擰螺栓時暢通無阻為好。煙囪爬梯安裝采用水塔外的3T卷揚機吊著爬梯籠子進行安裝,吊裝前要預先把連接件和螺栓固定在爬梯上,以減少高空作業工作量。爬梯吊裝到位后要先用連接件將爬梯固定在筒壁上,然后將各連接件之間的螺栓擰緊,直線段爬梯要先用連接件和下段爬梯連上,然后再和支撐連上,經找正并將各個螺栓擰緊后,方可摘鉤。
爬梯的每安裝完一節后,都要用經緯儀輔助調直,以防整個爬梯安裝完成后,再進行調直時困難。
- 2025-04-04銅川拆除煙囪公司:安全為先鑄就信賴,品質護航成就卓越
- 2025-03-29梅州煙囪拆除公司:技術創新,智慧拆除,高效環保
- 2025-03-21延安煙囪拆除公司:專業拆除藝術,精準與高效并存
- 2025-03-14成都煙囪拆除公司:用專業服務助力綠色轉型
- 2025-03-07喀什煙囪拆除公司:綠色行動再升級,引領環保新風尚
- 2025-02-28孝感煙囪拆除公司:綠色服務,安全高效助力城市建設
